2023年4月濉溪群众喝上引调水工程建设情况
2023年主要建设内容。根据安徽省水利厅《关于下达皖北地区群众喝上引调水工程2023年度建设目标任务的通知》(皖水农函〔2022〕623号),2023年度,我县继续实施引调水工程1处、续建取水泵站2处、建设输水管道6km、建设配水管道75km、建设加压泵站3处,计划完成投资17005万元。

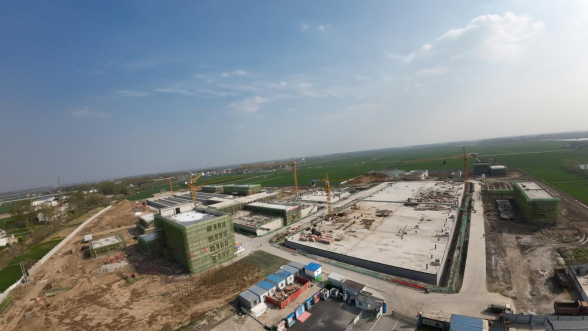

项目进展情况。截至到目前,雁鸣水厂厂区16处单体工程,13处单体工程土建主体已完成,其余3处正在建设,厂区土建工程总体完成93.5%;输水管道铺设累计完成3.402km,占年度建设任务的56%;配水管道累计铺设26.155km,占年度建设任务的34%;沱河取水口泵站顶管施工完成,泵房基础地板模板安装,取水口挡土墙混凝土浇筑完成65%。杨柳水源地杨柳湖塌陷坑承台基础正在开挖。截止到目前,本年度累计完成投资2.06亿,3月份固投上报9098万元。
存在问题及下一步计划。目前该项目整体推进较为顺利,施工出现的个别阻工以及赔偿问题,四铺镇、百善镇能够积极协调配合。下一步,县水务局将督促四铺镇加大协调力度,及时处理施工中出现的个性问题。同时,督促施工单位加快杨柳湖沉陷区泵站承台施工,汛期前完成沱河取水口河道内的工程建设,其他工程按照年度施工计划加快推进。
