2023年5月安徽省包浍河治理工程(濉溪县段)建设情况
主要建设内容。规划修建防汛道路79km、河道疏浚40.6km、配套施工20座沟口涵闸并对南坪闸中型节制闸进行除险加固。工程批复投资约7.5亿元,其中工程部分实际投资约5亿元,建设征地移民补偿投资约2.5亿元,计划工期3年。2023年计划完成投资约3.8亿元。

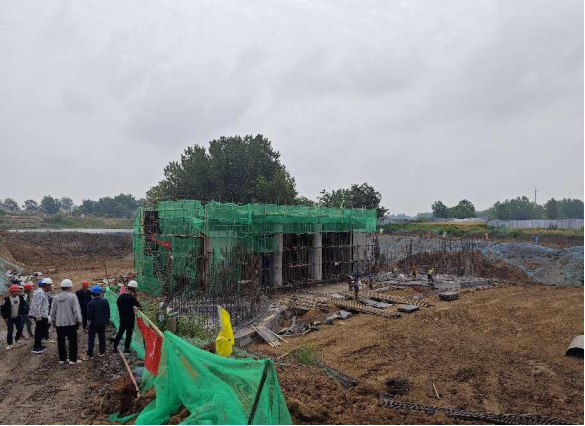

项目进展情况。截至目前,安徽省包浍河治理工程(濉溪县段)累计完成投资1.8亿元(含征迁与移民安置0.8亿元、工程投资0.6亿元等),其中2023年度已完成累计投资约1.1亿元。4月底累计完成纳统5929万元。
存在问题。一是冲填区临时占地报批因占用土地较多,审批难度大。二是施工单位技术力量不够,涵闸班组施工经验不足,施工过程中不断出现技术性问题。三是地报批进度较慢。因上级政策的调整,原计划5月完成的土地报批工作推迟到2023年8月底完成。四是本工程中央配套资金目前还未到位,工程进度款及征迁移民安置包干费暂不能支付,不能形成工程有效投资。
