2023年12月濉溪群众喝上引调水项目建设情况

2024-01-03 17:40作者:swj001来源:濉溪县水务局文字大小:[ ]背景色:

濉溪群众喝上引调水工程建设情况

实施皖北地区群众喝上引调水工程是省委省政府作出的重大部署,是“我为群众办实事”省级重点项目。项目批复投资26.7亿元,计划工期3年。该项目于2022年6月29日开工,截至目前,该项目已累计完成投资12.25亿元(设计费用0.1246亿元,征地补偿费用0.1659亿元,其他费用0.3582亿元,工程费用11.6013亿元)其中2023年度完成投资8.8122亿元,完成年度任务的126%2023年度计划完成投资7亿),年底实现对四铺镇、百善镇、铁佛镇、临涣镇、韩村镇5个镇试通水目标,约30万人口实现地表水置换。

主要建设内容。一是濉溪群众喝上引调水工程规划新建20万吨/天地表水厂占地约219亩二是新建取水泵站2处以及杨柳湖调蓄水一处占地约1668亩三是铺设原水管道26km、清水管道172.9km四是对现状规模化水厂进行改造、单村水厂并网、老旧管道提升以及供水管网全覆盖等。

项目进展情况。一是厂区15个单体工程土建工程已完成,工艺管道完成100%,设备陆续进场正在安装已经完成95%二是沱河取水泵站取水头部已完成,泵房主体已经完成设备安装完成;杨柳湖泵站承台已完成,浮船取水泵站已经定制完成三是原水管道铺设完成25.8km占总任务的99%正在进行穿越在建淮宿蚌节点施工;清水管道铺设136.025km,占总任务的73%。其中连通四铺镇、百善镇、铁佛镇、临涣镇等规模水厂清水管网已完成99%正在进行过河拉管施工

年度投资计划完成情况。濉溪群众喝上引调水工程2023年度投资计划7亿元,目前,本年度累计完成投资约8.812亿元。

固定资产投资统计情况。濉溪群众喝上引调水工程,已累计完成纳统12.25亿元,其中,11月份纳统0.73亿。

下一步工作安排一是加快杨柳湖水源地土地报批及建设工作。水源地用地规模1668亩,目前可研已通过审查用地预审与选址意见书办理、可研审批、地质灾害危险性评估、压覆重要矿产资源评估、使用林地审核同意书办理等项目前期工作正在同步推进;二是加快规模水厂清水管网联通。加快推进对孙疃大田水厂、五沟水厂、南坪水厂、双堆水厂、谢店水厂5个规模水厂清水管网联通工作,为实现城乡供水一体化提供保障。加快三供一业供水设施综合利用框架协议签订为完成2023年底部分人口饮用水源置换的任务,县政府将积极与淮北市水务集团洽谈,基本形成统一意见,加快推进框架协议的签订

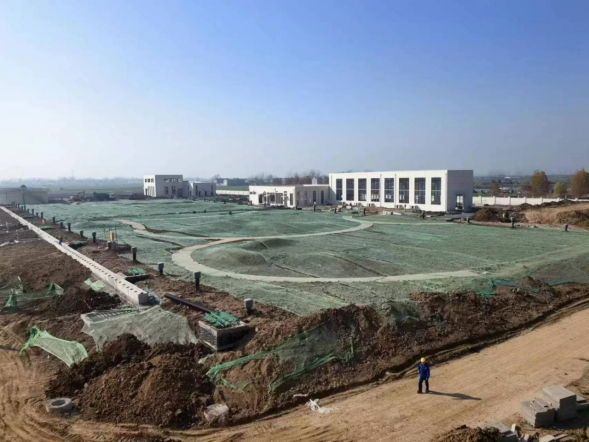

清水池覆土
